Enfouissement des réseaux secs au plateau de Solaison, lancement de la 3ème et dernière tranche de travaux

Focus sur un chantier qui prône coopération et durabilité

Dans le cadre d’un groupement de commande avec la Régie des Eaux Faucigny Glières (REFG), l’enfouissement des réseaux électriques et de télécommunications coordonnées au renforcement du réseau d’eau potable à BRISON sur le plateau de Solaison est une opération exceptionnelle au regard de sa durée et de son envergure. Elle couvre les hameaux de La Torche, La Chare ainsi que le Plateau. Les travaux de génie civil ont débuté à l’automne 2023 pour se terminer à l’automne 2025 avec des coupures hivernales du 15 novembre au 15 avril ; des travaux de finition de génie électrique se dérouleront jusqu’au printemps 2026.



Afin de répondre à des impératifs environnementaux pour minimiser au maximum l’impact sur les habitants et le milieu naturel, l’entreprise en génie civil, SOCCO, a dû s’adapter. Une zone de stockage et de transformation des matériaux a été édifiée directement sur site. Explications avec Laurent Ribiollet, Conducteur de travaux chez SOCCO.



Comment qualifieriez-vous ce chantier ?

C’est un chantier exceptionnel en termes de coûts et de durée puisqu’il s’étale sur trois saisons. Il y a également deux maîtres d’œuvre et deux maîtres d’ouvrage et cette configuration de travail est assez rare. De plus, pour en entreprise comme la nôtre qui compte une centaine de salariés, il fait partie des plus grosses opérations que nous ayons réalisées.



Vous avez été particulièrement vigilants aux conditions de réalisation de ce chantier.

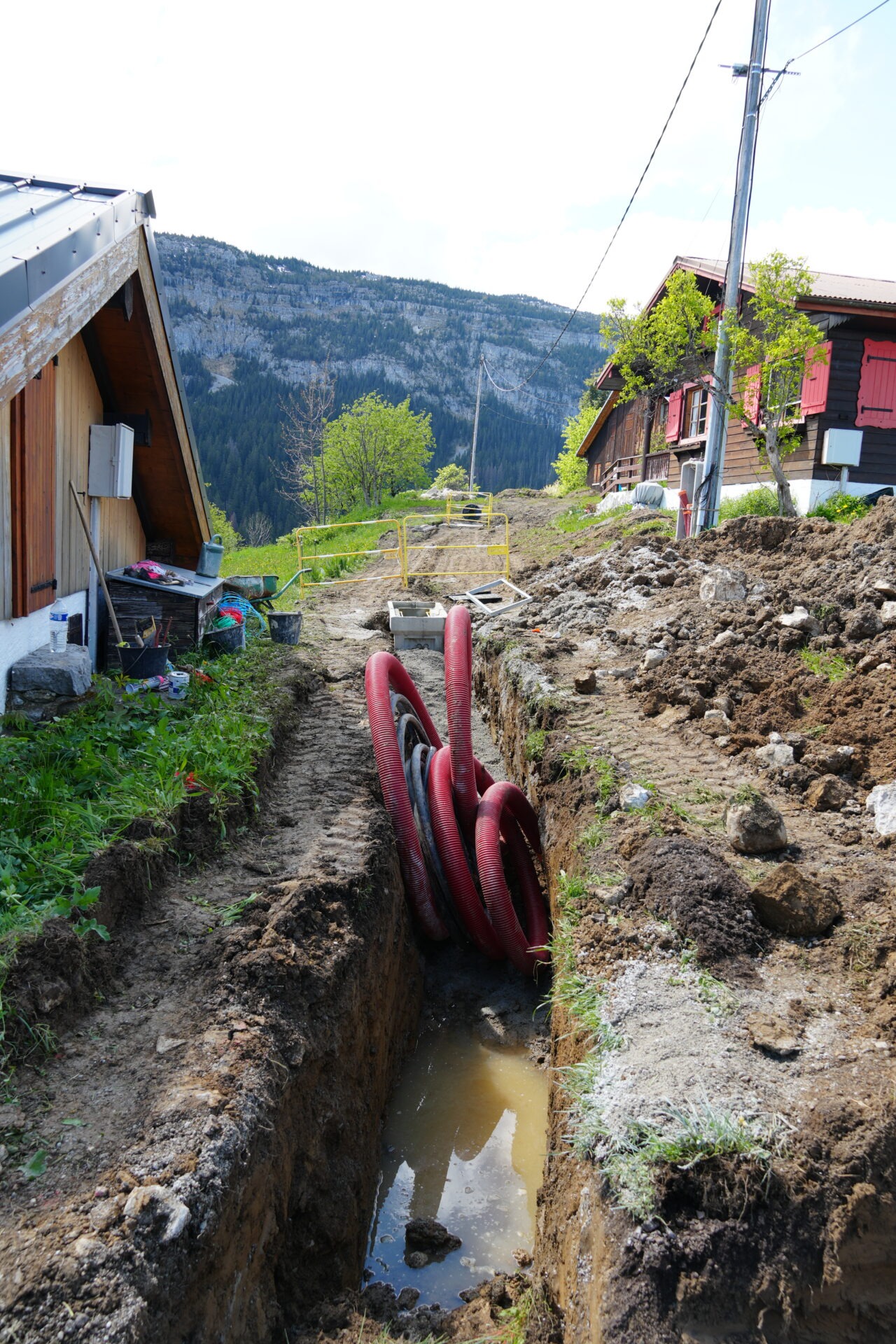

L’entreprise SOCCO est attentive aux valeurs environnementales. Brison étant un petit village, très étroit, nous avons voulu limiter et optimiser au maximum les allées et venues de camions en privilégiant le réemploi de matériaux à disposition sur place. Ce sont des matériaux issus d’élargissement de la Route Départementale186 en aval du village et de la purge de la falaise ; nous les avons reconditionnés sur notre plateforme et les avons concassés sur site. (voir photo du site aménagé) On parle quand même de 11000 m3 prélevés et stockés sur place ! Mais, nous ne pouvons pas recycler tous les matériaux, les enrobés sont redescendus par camions en site agréé qui remontent chargés de sable.



Quelles sont les principales difficultés rencontrées ?

Les principales difficultés rencontrées sont dues au contexte montagneux (1500 m d’altitude), à savoir l’altitude et la météo.

Je tiens à souligner que sur un chantier, il est important de travailler tous ensemble : maître d’œuvre, maître d’ouvrage et entreprise. Ici la coordination est parfaite et c’est le bonheur de ce chantier !





Les chiffres clés du projet relatifs à la Maitrise d’Ouvrage du Syane (réseaux secs) :

  • Montant total de l’opération : 2 400 000 € TTC, dont 1 250 000 € financés par le Conseil Départemental

  • Réseau électrique moyenne tension (HTA) :
    • Remplacement de trois postes de transformation aériens par des postes au sol
    • Enfouissement de 2 170 mètres linéaires de câbles HTA

  • Réseau électrique basse tension (BT) :
    • Enfouissement de 6 170 mètres linéaires de câbles BT
    • Mise en souterrain de 41 branchements

  • Réseau de télécommunications :
    • Enfouissement de 5 670 mètres linéaires de liaisons télécom
    • Mise en souterrain de 26 branchements



"Plan Tourisme Environnement"

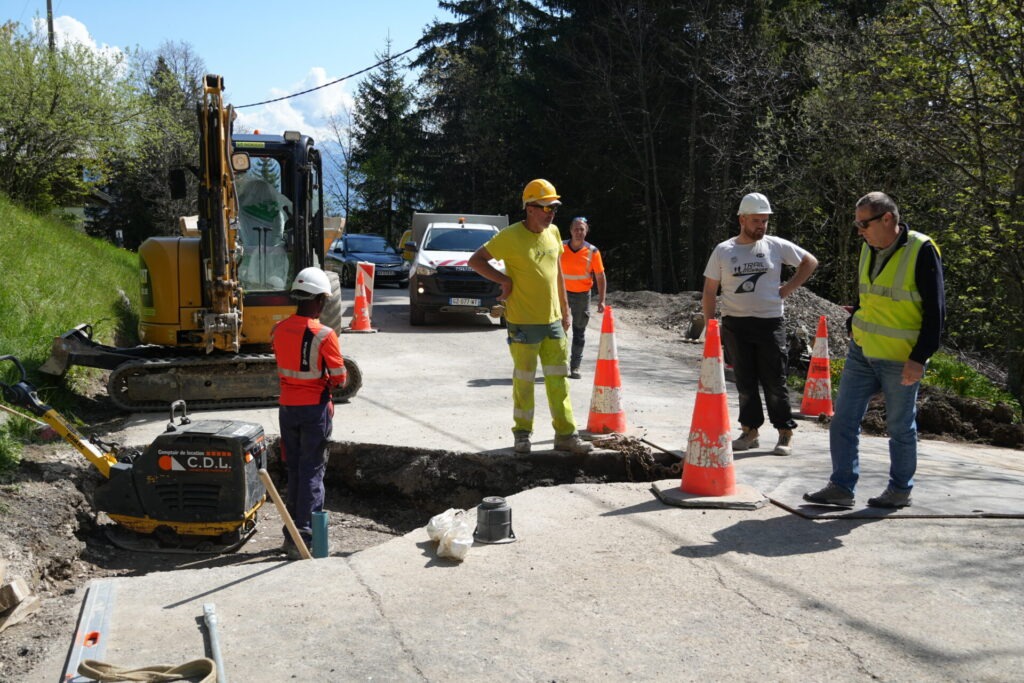

Réunion de travail Plateau de Solaison

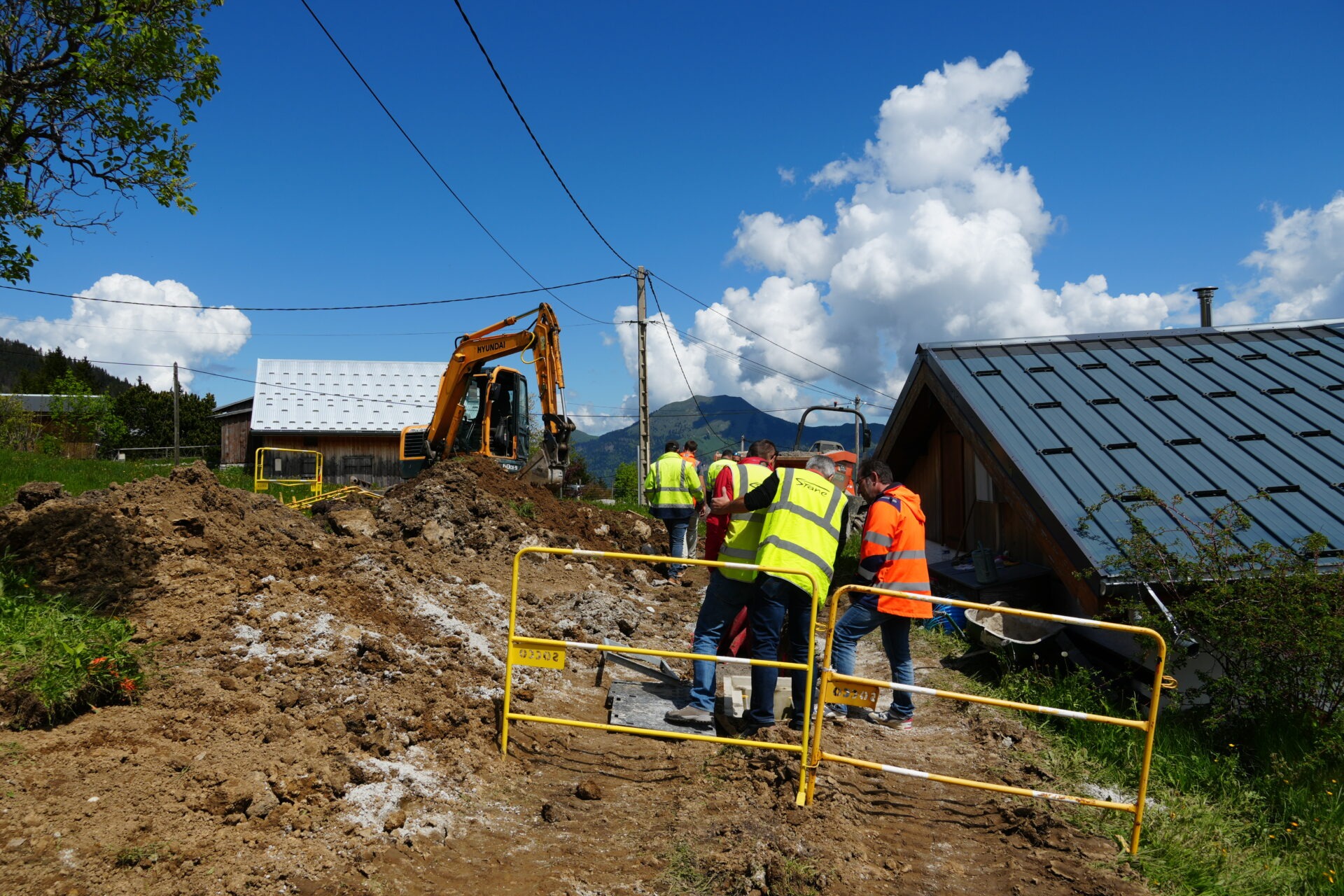

Plateau de Solaison_Mai 2025_3ème tranche

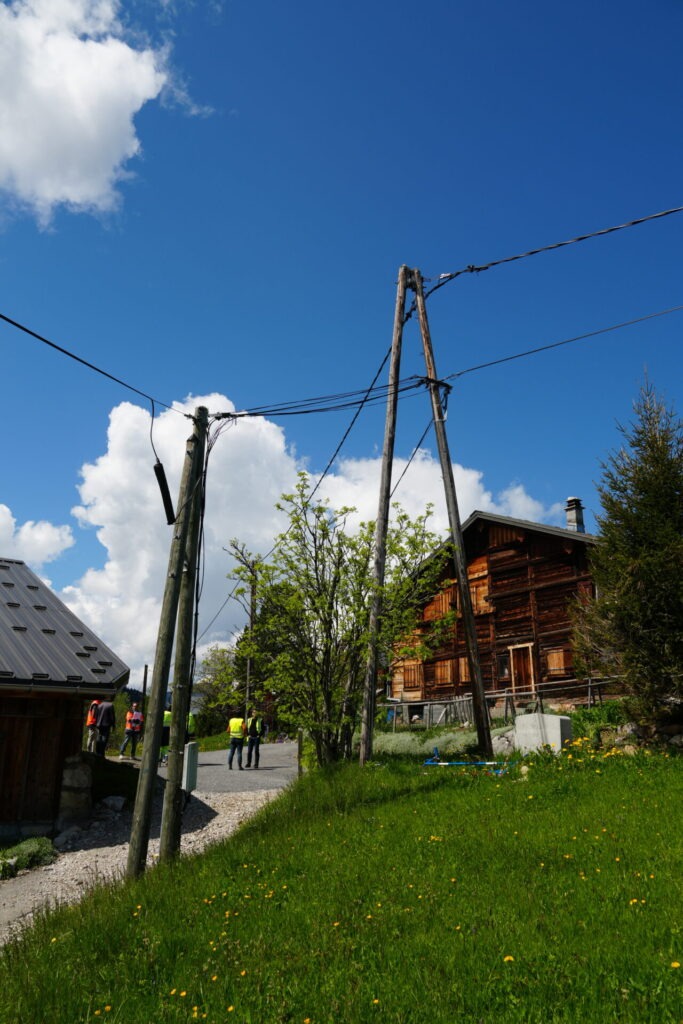

Plateau de Solaison_visite de chantier_mai 2025
Plateau de Solaison
Plateau de Solaison_mai 2025
Plateau de Solaison
Plateau de Solaison

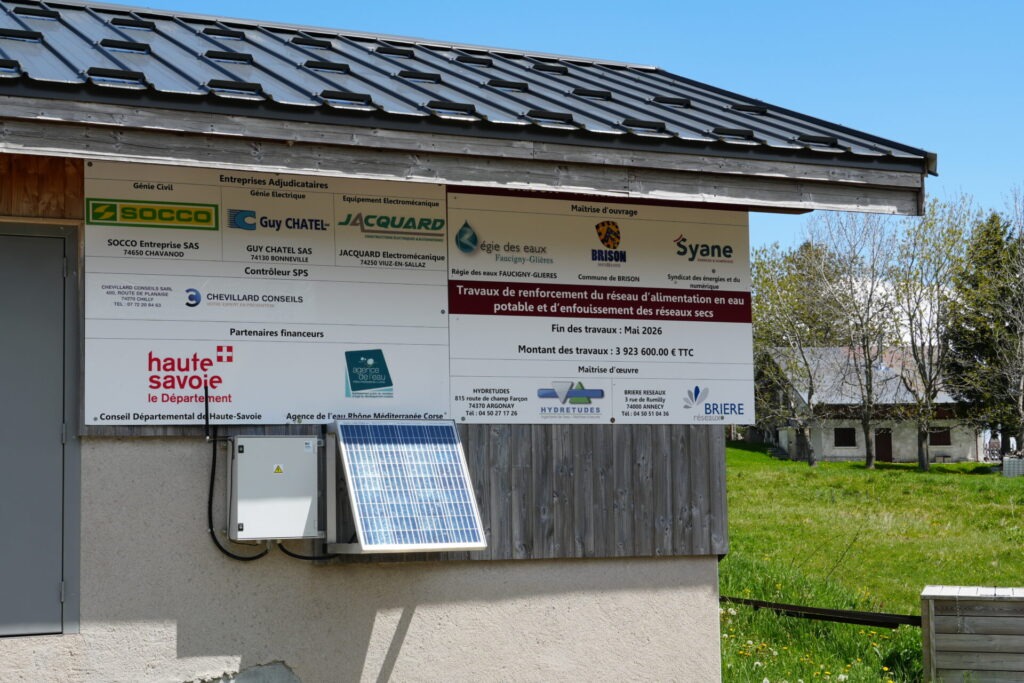

Tous les intervenants :

  • Entreprise de génie civil : SOCCO
  • Entreprise de génie électrique : CHATEL / OMEXOM
  • Maîtrise d’œuvre réseaux secs : BRIÈRE RÉSEAUX
  • Coordination SPS : CHEVILLARD CONSEILS
